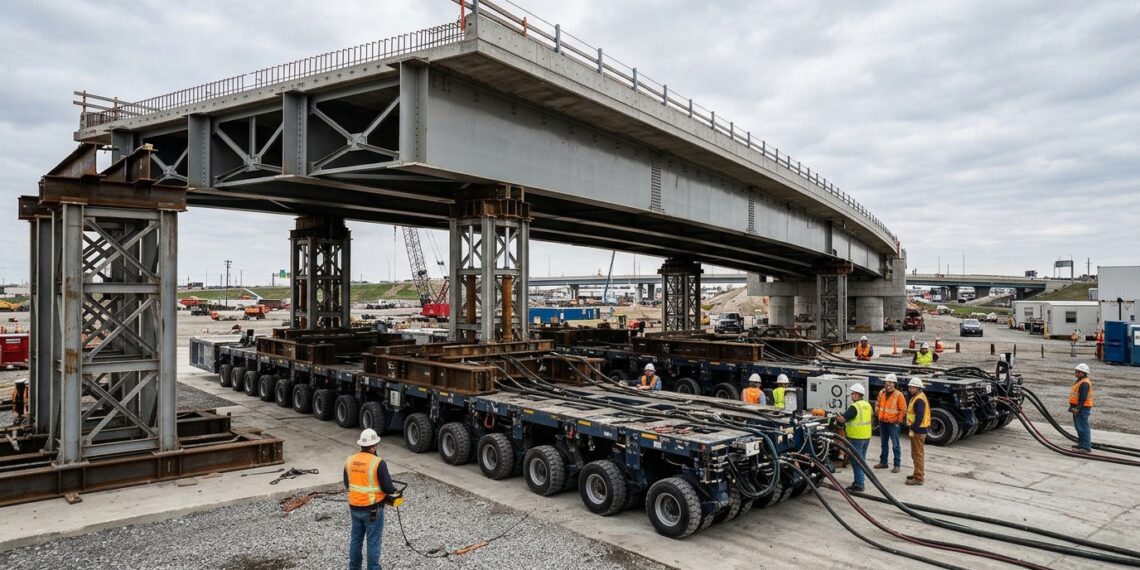

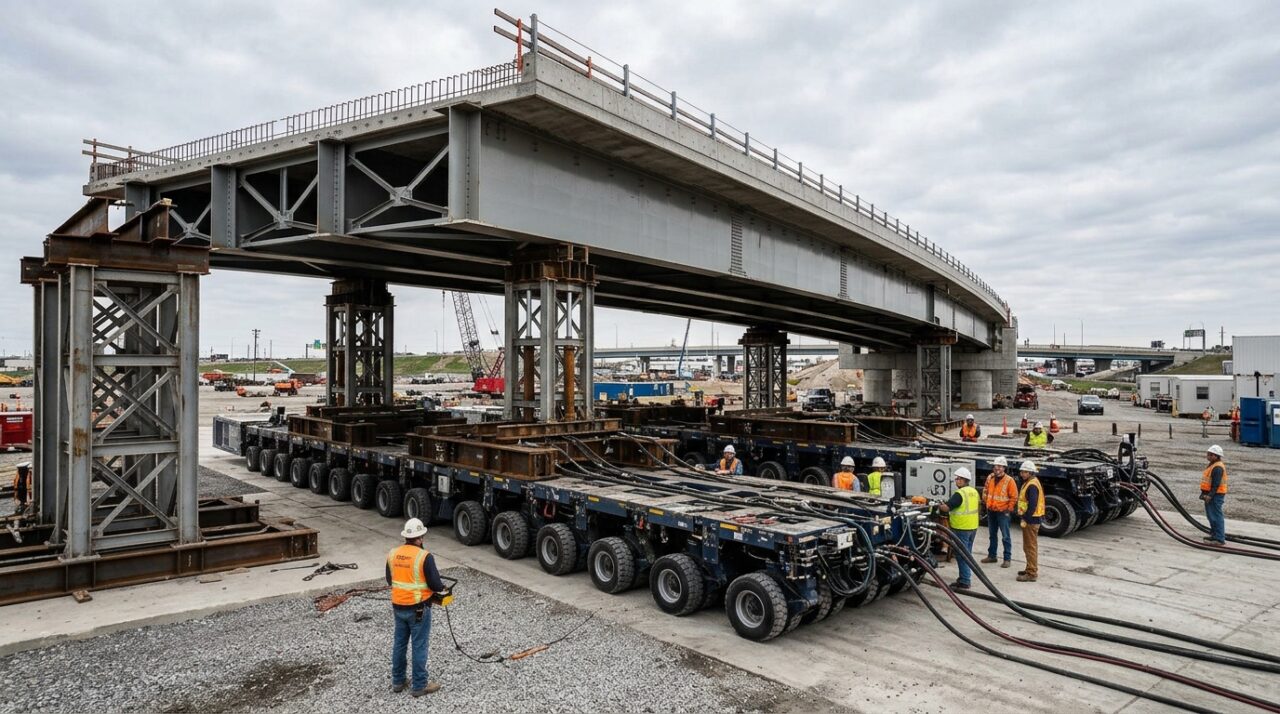

Sob a iluminação de refletores industriais na madrugada, uma superestrutura de concreto protendido e vigas de aço de 3.500 toneladas descola suavemente de seus apoios provisórios sem o ruído de guindastes convencionais.
Como o circuito hidráulico equalizado e a suspensão pendular evitam a torção de um vão de 3.500 toneladas?
Vãos de pontes de concreto armado, protendido ou vigas metálicas contínuas são calculados com extrema precisão para resistir a esforços de flexão longitudinal sob condições normais de apoio em pilares fixos. Caso uma extremidade sofra um recalque de poucos centímetros durante o deslocamento, a estrutura desenvolve momentos de torção capazes de provocar fissuração por tração e colapso parcial das armaduras ativas.

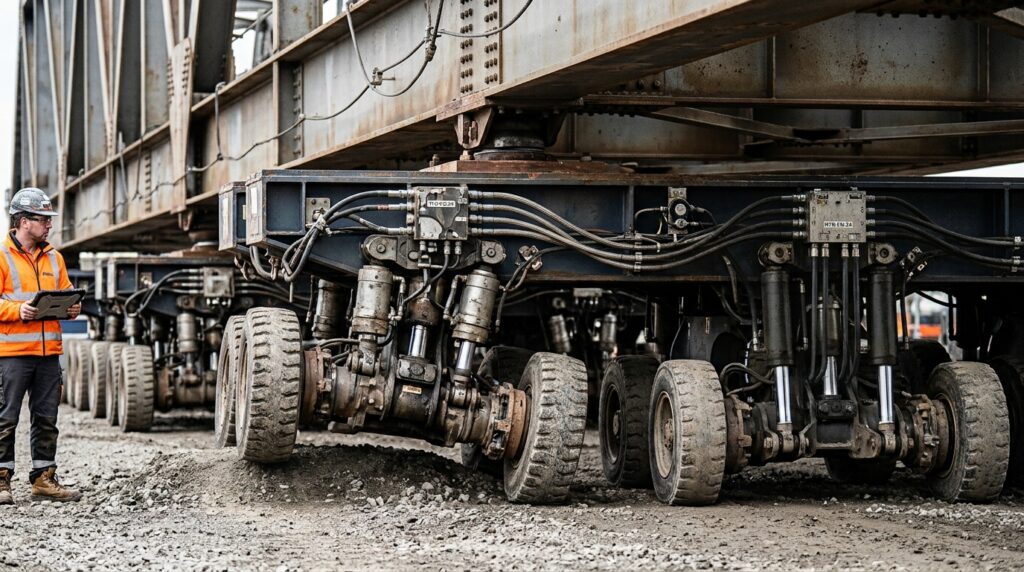

Para anular esse risco, os módulos de SPMT utilizam cilindros de suspensão pendular hidráulica interconectados em malhas fechadas. O óleo hidráulico flui livremente entre os cilindros de um mesmo grupo funcional de acordo com o Princípio de Pascal: quando uma roda atinge uma elevação no subleito, a haste do seu cilindro retrai e força o fluido para as linhas vizinhas, equalizando instantaneamente a pressão de sustentação sobre a chapa de carga.

Quais parâmetros de carga, pressão de pneus e geometria de manobra regem o transporte de megavãos?
O deslocamento de peças que superam a massa de edifícios de médio porte exige controle rigoroso da capacidade portante de cada componente mecânico e do solo. Conforme estabelecido pelas diretrizes técnicas da Federal Highway Administration (FHWA-HIF-07-022), a seleção da frota modular deve considerar cargas dinâmicas, acelerações inerciais de frenagem e coeficientes de vento incidente.
Abaixo, destacam-se os parâmetros operacionais padronizados utilizados pelos principais fabricantes globais de transportadores autopropelidos, como Scheuerle e Goldhofer:
- Capacidade nominal por linha de eixo: Varia de 36 a 48 toneladas em modelos standard de 2,43 metros de largura, atingindo até 60 toneladas por linha em versões com eixos reforçados e pneus industriais maciços de perfil largo.
- Pressão de trabalho do circuito hidráulico: As unidades de acionamento de potência (Power Pack Units – PPU) operam bombas de pistões axiais com pressões hidrostáticas reguladas em até 350 bar (35 MPa).
- Velocidade de translação operacional: Quando totalmente carregado, o comboio translada entre 0,5 km/h e 2,0 km/h, garantindo estabilidade inercial absoluta e frenagem segura em distâncias inferiores a 1 metro.
- Esterçamento individual de eixos: Cada mecanismo de direção hidráulica esterça até ±135° ou rotação contínua de 360° via cremalheiras e rolamentos axiais, viabilizando manobras laterais tipo caranguejo e curvas com raio zero de rotação centrada.
Qual é o passo a passo da operação: do canteiro de pré-moldagem ao assentamento nos apoios definitivos?

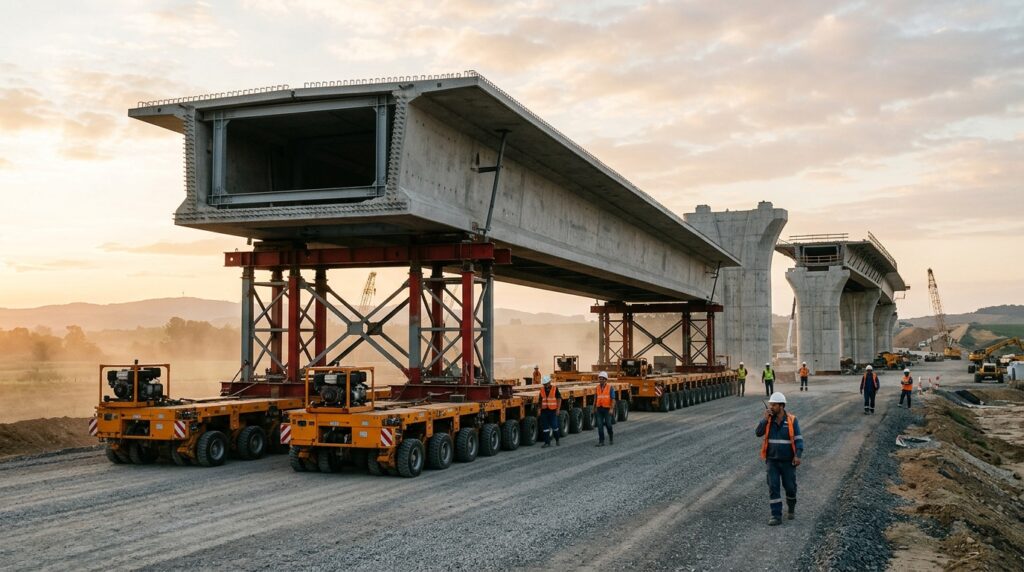

A substituição ou instalação de um vão completo por SPMT não se inicia na rodovia, mas sim meses antes em uma área de montagem temporária (denominada staging area) situada a poucos quilômetros ou centenas de metros do eixo final da ponte. Nesse local, armaduras, formas, concretagem, protensão dos cabos e cura acontecem sob controle ambiental irrestrito, sem interferência no tráfego existente.
No dia programado para o lançamento estrutural, a operação segue cinco etapas cronológicas inflexíveis:
1. Acoplamento e calibração de malha: Os módulos independentes de 4 e 6 linhas de eixo são acoplados mecânica e hidraulicamente (lado a lado e ponta a ponta). A rede de comunicação digital via barramento CAN-bus calibra os ângulos de esterçamento dos eixos com tolerância de 0,1°.
2. Posicionamento sob os pontos de içamento: Os veículos avançam em posição rebaixada até entrarem sob o vão fabricado, alinhando suas torres de apoio metálicas (cribbing) exatamente sob as almas das vigas estruturais.
3. Descolamento vertical por pressão hidráulica: As bombas da unidade de potência pressurizam o circuito de suspensão. O curso vertical eleva a plataforma inteira em 300 mm a 500 mm, descolando o vão dos pedestais temporários do canteiro e assumindo a carga integral da superestrutura.
4. Translação controlada pela rota de transporte: O conjunto manobra pela via previamente compactada. Chapas de aço de alta resistência com espessuras de 25 mm a 38 mm cobrem valas e pavimentos flexíveis para distribuir as cargas concentradas e evitar o puncionamento do subleito.
5. Alinhamento e descida micrométrica: Ao chegar sobre os pilares definitivos, o operador alinha as coordenadas espaciais através de estações totais a laser. Os cilindros do transportador reduzem a pressão gradualmente, assentando o vão sobre os aparelhos de apoio de neoprene fretado com precisão posicional inferior a 5 milímetros.
Como uma operação com SPMT substitui vãos rodoviários completos em uma única janela noturna?
Em intervenções de infraestrutura urbana e em rodovias interestaduais com tráfego diário superior a 80.000 veículos, fechar uma única faixa por semanas gera congestionamentos quilométricos e perdas econômicas na casa das dezenas de milhões de dólares. A adoção de pontes montadas remotamente converte a logística civil em uma sequência quase cirúrgica de engenharia mecânica e estrutural.
Na obra executada na interestadual I-94 em Oak Creek, Wisconsin, equipes de engenharia utilizaram carretas SPMT para remover as estruturas antigas e assentar os dois novos vãos pré-fabricados da Rawson Avenue Bridge. O fechamento total das pistas foi restrito a uma janela de 12 horas, devolvendo a rodovia ao tráfego com segurança plena antes do fluxo matinal.
Abaixo, o registro técnico em vídeo do Wisconsin Department of Transportation (WisDOT) ilustra a translação e instalação dos novos vãos sobre a rodovia:
Quais normas regulamentam a verificação de flexão reversa e a capacidade de suporte do leito de trânsito?
O transporte por carretas modulares altera radicalmente o modelo de cálculo estático de uma ponte durante o período de translação. Em sua posição de serviço permanente sobre pilares, as vigas longitudinais trabalham sob tração na mesa inferior e compressão na laje de pista. No entanto, quando o SPMT apoia a estrutura a partir de pontos internos, o balanço livre nas extremidades inverte as solicitações, gerando momentos fletores negativos que tracionam a fibra superior da seção de concreto.
Para evitar fissurações precoces durante o trajeto, os projetistas recorrem às diretrizes das normas AASHTO LRFD Bridge Design Specifications e à brasileira ABNT NBR 7187 (Projeto de pontes de concreto armado e de concreto protendido). É imperativo calcular as tensões dinâmicas admisíveis com coeficientes de impacto entre 1,10 e 1,20, avaliando a necessidade de cabos de protensão provisórios superiores ou contraventamentos metálicos diagonais contra ventos transversais.

Por que o uso de SPMT exige uma equipe multidisciplinar de engenheiros de estruturas, geotecnia e rigging?
A condução de um transportador autopropelido não é uma operação puramente de transporte rodoviário, mas sim um evento estrutural contínuo. A movimentação bem-sucedida de milhares de toneladas depende da coordenação estreita de profissionais especializados em três áreas fundamentais da engenharia civil e mecânica:
Embora a mobilização de frotas de SPMT demande custos iniciais de locação e consultoria que podem variar entre 10% e 25% do orçamento de superestrutura da obra, essa despesa é amplamente amortizada pela eliminação de desvios provisórios, redução drástica de passivos trabalhistas em altura e proteção da economia regional contra paradas logísticas prolongadas.
